电力业扩报装办理指南
一、电力业扩报装申请资料

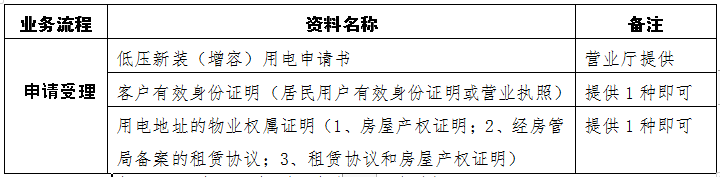

(一)、低压居民、非居民用户用电申请提交资料

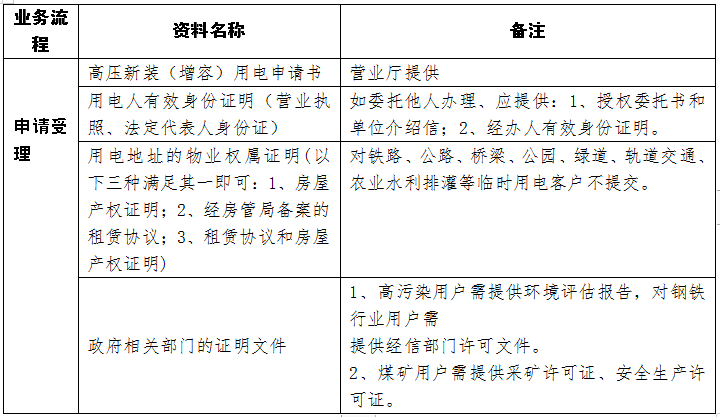

(二)高压用户用电申请提交资料
二、具备直接装表条件的低压居民、非居民用户业扩报装流程及时限
(一)适用范围:无配套工程或配套工程不涉及外线工程(不需要立杆架线或敷设低压电缆等)的低压非居民用电用户。
(二)业务流程
申请受理 装表接电
(三)办理时间:2个工作日

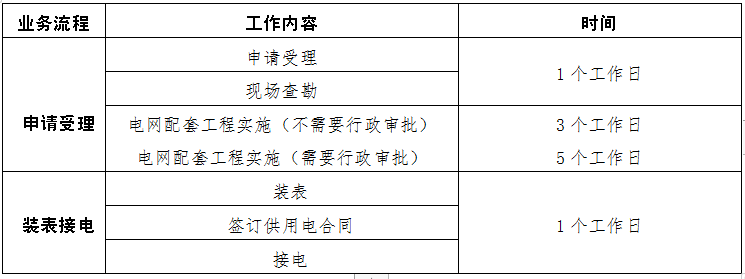

(四)业务工作内容及时限
三、不具备直接装表条件的低压居民、非居民用户业扩报装流程及时限
(一)适用范围:有配套工程并涉及外线工程(需要立杆架线或敷设低压电缆等)的低压非居民用户。
(二)业务流程
申请受理 装表接电
(三)办理时间:5-7个工作日
(四)业务工作内容及时限
四、10千伏电力用户业扩报装流程及时限
(一)适用范围:10千伏供电的电力用用户、住宅小区用户等。
(二)业务流程
申请受理 供电方案答复 外部工程建设 装表接电
(三)办理时间:单电源1250千伏安以下10个工作日,单电源1250千伏安以上21个工作日,双电源32个工作日。
(四)业务工作内容及时限
